白银城区西村什字内涝治理项目
信息来源:白银区市政工程管理处
发布时间:2023-03-17 11:25
浏览次数:

一、项目基本情况

项目自西村什字至振兴大道,长950米,排水管网2400米,检查井60座,道路面积33000平米。主要工程内容包括管网工程、道路工程、照明及交通附属设施

二、项目完成情况

截至目前产值累计完成60万元,3月计划产值320万元(含管沟改造土方工程、拆除工程、路基土方工程),2月20日已完成项目施工招标及监理招标。

三、项目最新形象进度

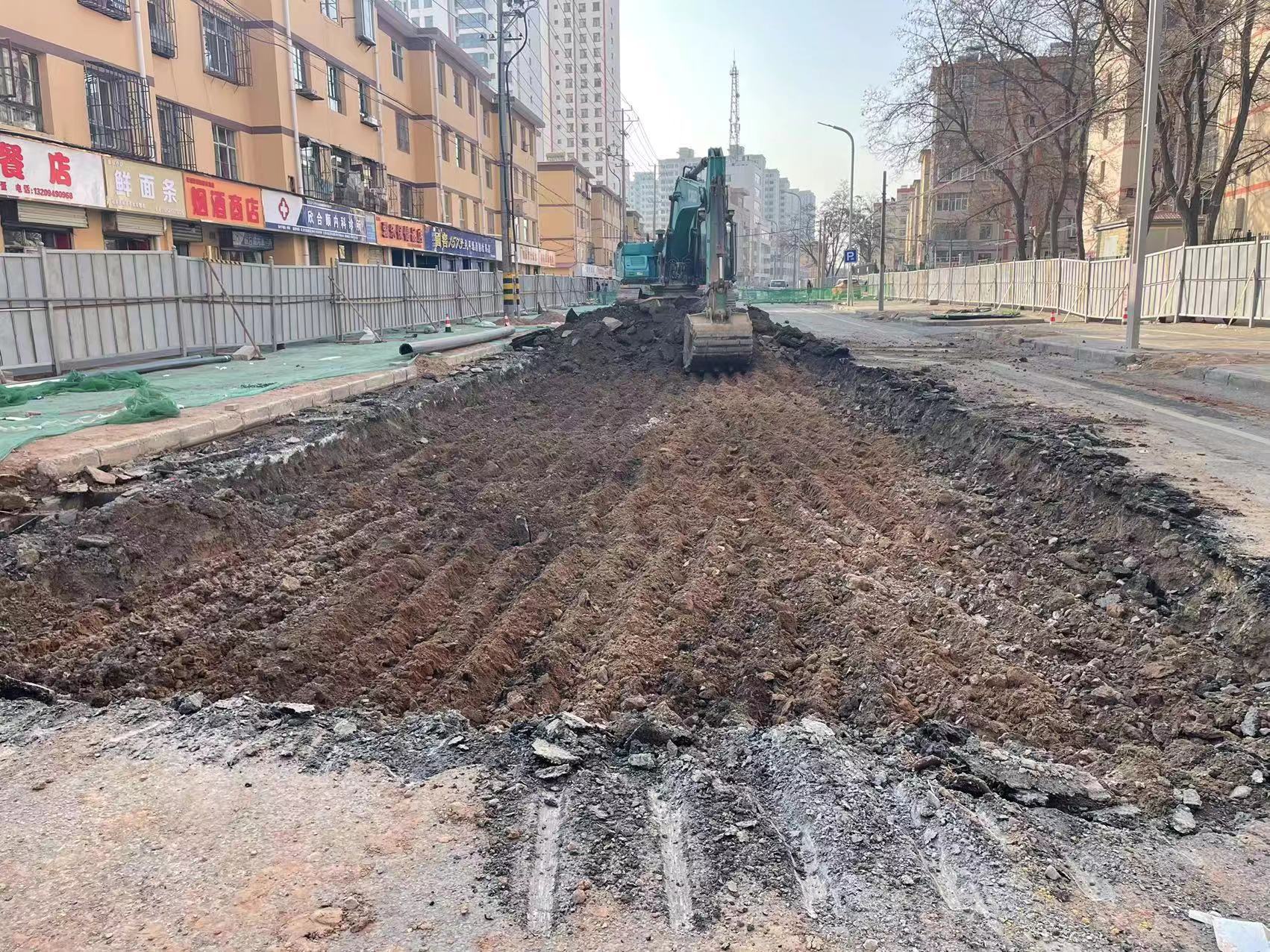

天然气管线改迁已完成埋设768米,供水管线改迁完成768米;工农路新建段土方开挖3000方。

四、下阶段施工计划

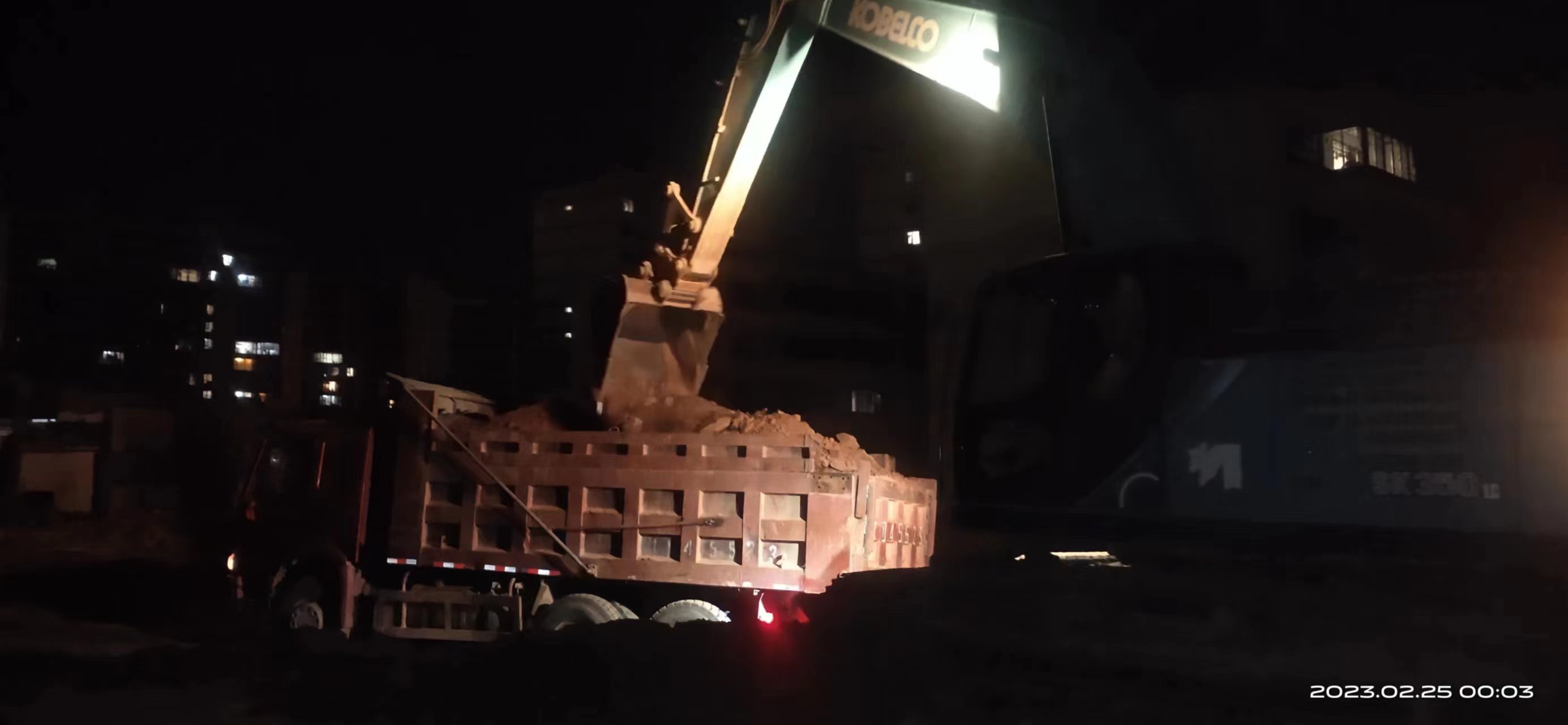

2月24日开始天然气进行停气新旧管线接头;供水管线进行停水新旧管线接头;西村什字至王岘西路原有路面油面结构层开挖外运,刘家梁段土方开挖外运约8000方。

五、存在的困难和不足

动力公司新旧管线碰头缓慢,暂未完成停水碰头;军用光缆迁改78156部队迁改方案未完成,进度缓慢;刘家梁段清垃圾进展缓慢,部分房屋建筑还未完成拆迁。
